成舍。中山分公司

助理總監  姜力銓
設計師      蔡武璋





開工:2009/03/09
合約完工日:2009/05/07
預計完工日:2009/05/02

總坪數:約150坪

這是繼華儀電子之後,
跟力銓合作的第二個案子

本案由鑽石切割為設計出發
象徵著醫學美容精雕細琢的完美哲學

設計部分是由力銓主導
工程部分是由小弟武璋我負責

因時間較之前華儀電子充裕許多
足足多了一個月可以施工

因施工過程順利
預計完工時間比原本合約時間提前了約一個禮拜
(若扣除一些突發事件,時間可以提前10天完工)



雖說施工過程順利
但這個案子也是個不容易的挑戰

一件工程希望順利進行
最重要的就是要擬定完善的施工計畫

再開工之前,獲知完工的預定日期
先在腦中Run了不知幾次的工程順序
逐次檢討工程的進行計畫並去蕪存菁
再利用了Project的甘特圖排定施工的時間及要徑
利用表格掌控整場工程的發包跟進場及施工的時間

開工之後~則掌握本次工程成敗的決定因素

診所最重要的就是他的水電工程
水電工程沒有處理好
工程收尾會沒完沒了

在這個案子原本就有排水規劃的現實困難面~
再加上樓高先天限制高度不高
在面對這些困難時
也費了不小的心思去克服

原本因應排水問題
門廳被迫設計架高
但在拆除原有塑膠地板後
發現現場靠近窗戶有許多被前一個用屋者給封掉

這的確是如獲至寶
這也幫助我們解決了門廳架高的問題

謹慎的重複試水
確定了排水沒有問題之後
便用來當成排水的主幹管




而後又為了解決天花板高度問題
原先現場的空調有著高高低低的大樓冰水主機的管線以及排水
一個一個把他挑出來修改
才讓天花板如願的抬高到勉強讓人接受的高度

再來呢 ~~
水電師傅經過電力的評估之後
告知我們全場用電會發生不足的現象~~

沒辦法~
還是得請台電來加用電負荷

之中又發現更扯的是原有大樓的空調主電源竟然連電線都被抽掉了~
這在沒辦法之中~~
只得再恢復電源線

為了這前面的工程處理
壓縮到後面木工跟油漆的時間

還好這次找的木工跟油漆師傅都很強
協助我解決了不少事情~~

在努力了一個月~
工程總算做好了一些雛形
接下來就是表面的裝修工程~~



這次的設計是以鑽石的切割為設計出發
象徵著整型診所精雕細琢的完美手法

最困難的玻璃工程
我們找了一家很不錯的玻璃廠商幫我們施作~
不敢說完全沒有瑕疵
但是在技術來說已經算是蠻有水準了~~

接下來讓各位看一下玻璃施工的過程照片吧~~

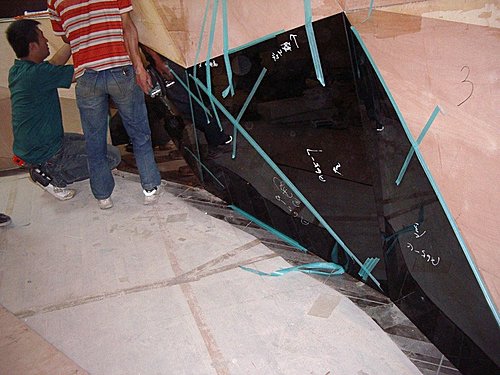

玻璃師傅在施工時可是要分次分段

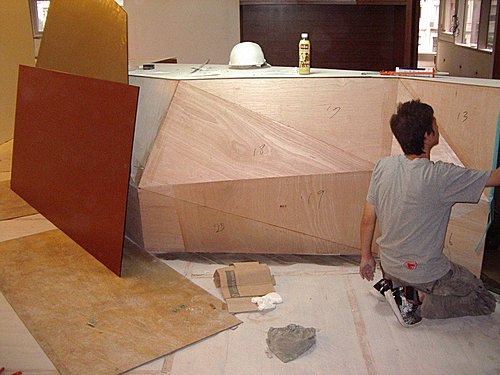

一片一片現場校正貼上
師傅技術不夠很可能會貼的歪七扭八的~~
要不然就是slicon打的亂七八糟~~



看完3D模擬圖

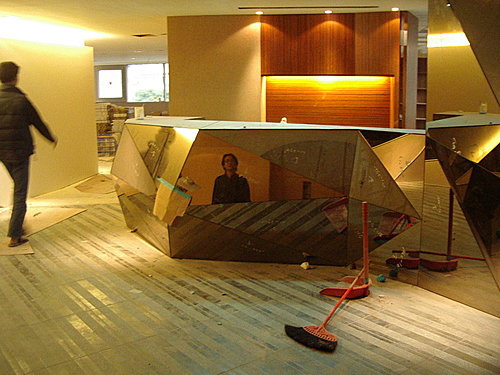

是不是很迫不及待的想看現場實景呢~~

小弟就搶先拍幾張照
不過因為還在施工
所以現場有點髒~~

待完工後
在為各位補上攝影大哥的照片囉!! ^^
