隨著人口的高齡化,獨棟別墅或透天厝的設計,不得不設置電梯,高齡者的垂直移動也是必須面對的課題。分享一個近期完工案例的電梯增設過程,可以讓目前有電梯需求,或是未來有增設電梯需求者作參考。
在這個案例中,業主選用的進口電梯需要六個月的訂製時程,但在電梯完成之前就需要搬進新家過年,因此在整個設計中關於電梯的部分,我們都分為兩個階段來思考。第一個階段包括電梯坑道及下方機坑的完成、配電及配線的需求、作好安全美觀的包覆,讓業主入厝過年。
首先是挖設電梯坑道及機坑,以及鋼構的電梯結構,同時也補強了原有結構的弱點。
第一階段的完工照,由於業主過年一家將在這裡團聚,不管基於美觀或安全性,都必須將機坑封住。相信這段期間造訪的客人,應該都猜不出我們在屋子裡藏了一個電梯坑道。
訂製電梯完成後,就進入了第二階段的工程:需要將原本部分的牆面拆除,等電梯進料、安裝及門板完成後,再進行第二次裝修。當然,分成兩個階段施作,會有很多需要注意的問題和措施。

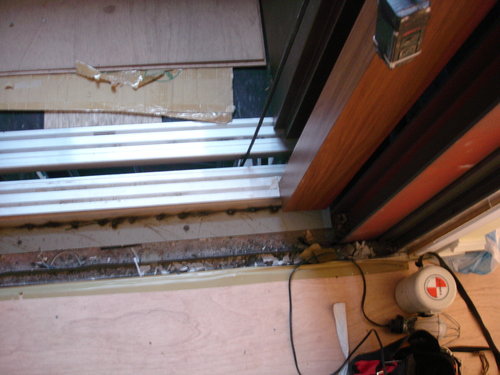

第二階段施工前,因為業主有過敏問題,且居住在這邊,我們將施工區域利用帆布環繞,避免粉塵進入其他區域,也可以避免進入施工區域造成危險;木工會產生木屑部分的施工也都在屋外進行,。同時週邊的地板磁磚和牆面都必須作保護,在電梯裝設電焊過程中,才不會受損。

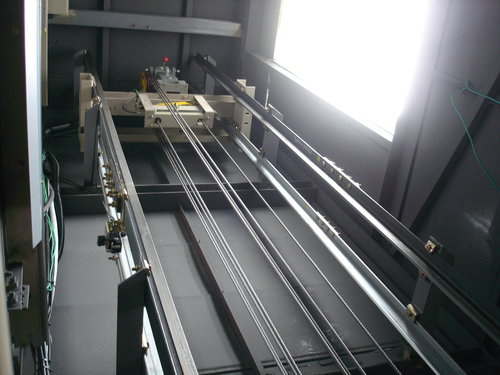

電梯機器及馬達的裝設照片,由於住家用的電梯尺寸較小,業主喜好較寬敞的空間,因此選擇了有觀景窗的電梯。觀景電梯在機坑施工時,就必須預留觀景窗,在電梯施工時,觀景窗也必須先貼上保護板,等電焊部分結束後才可以去除。

電梯外部門片裝設後,就可以開始二次裝修,特別在牆面、天花跟地面的銜接面,因為都不是一次施工完成,必須思考如何處理的完善。地面我們選用了深色磚,作一個跳色處理,顯現石材門檻的大器;牆面和天花作一個轉折,延續原有的風格。
電梯完成的完工照片。非常感謝屋主在這段時間的配合,不論對於施工期間的協助,或是對於施工聲音跟粉塵的包容,接下來的日子,不管上下樓梯,都有方便的電梯可以使用了。
陳志堅 國立成功大學 建築系 中原大學 室內設計系碩士
現任| 成舍室內設計 忠孝公司 設計師
楊凱琳 中原大學 室內設計系
現任| 成舍室內設計 忠孝公司 總監
About Design
成舍室內設計 忠孝公司
地址|台北市忠孝東路五段1-5號12樓
電話|02-3765-3933
傳真|02-3765-3935
網址|www.fullhouseid.com
留言列表
